工商業分布式光伏項目踏勘詳細步驟 看這里!

2017-11-02 09:56:37 PV兔子   點擊量:1491 評論 (0)
前言:屋頂分布式光伏電站因不受建設指標的限制而備受各投資商的親睞,自然光伏項目開發人員也將目光轉向了分布式光伏電站的開發。兔子君曾經與大家分享了分布式光伏項目現場踏勘需要注意的問題,許多人留言表示

4.4、記錄屋面四周情況:

• 是否開闊平坦

• 是否具備運輸條件

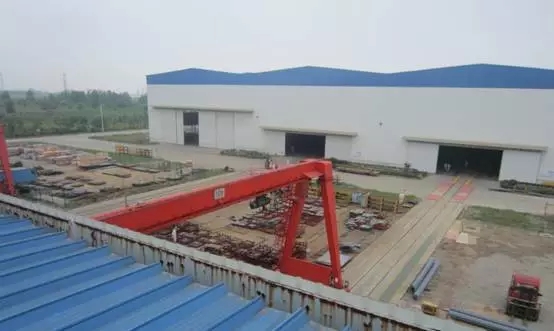

4.5、盡可能找到附近至高點,拍照記錄廠房屋面全局情況


5、完成相關報告

• 根據現場踏勘情況,如實記錄相關細節

• 按踏勘報告內容一一完成

• 并給出項目踏勘結論


03電氣系統勘察

1) 確認業主配電房變壓器臺數、容量及負荷,有些業主不同的變壓器對應的設備不同,用電負荷也不同,自發自用類型項目接入設計應當考慮業主用電情況。


2) 確認業主配電房中是否有備用的間隔,如果沒有,是否有足夠空間安裝新的電器設備


3) 確認距離業主最近的變電站信息,距離、電壓等級、是否有接入間隔(全額上網項目需注意)






4) 查看業主的進線總開關的容量,光伏發電系統的輸出電流不應大于戶用開關的額定電流,

5)以走線方便節約的原則,考慮逆變器、并網柜的安裝位置。是否需要現場架高或者挖掘電纜槽等。

原標題:工商業分布式光伏項目的踏勘(多圖案例)
