三峽新能源大豐300MW海上風電項目升壓站裝船吊裝發運

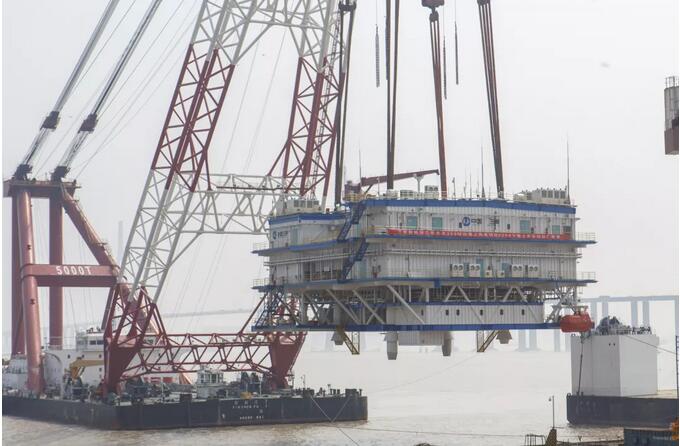

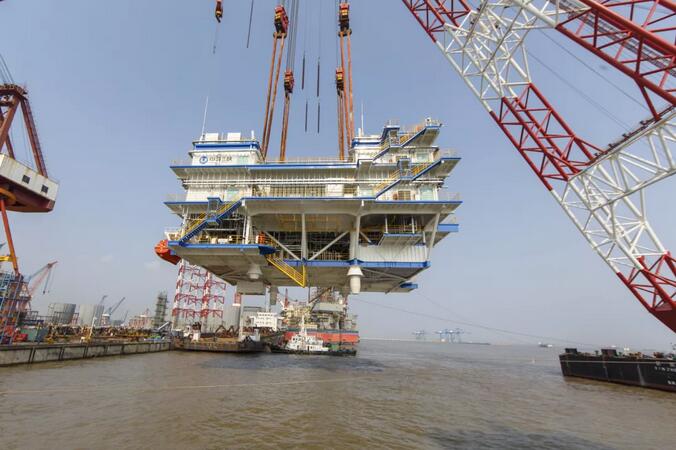

7月29日,振華重工海工平臺事業部為三峽新能源鹽城大豐300MW海上風電項目建造的海上升壓站完成裝船吊裝工作,將于近日運輸至海上進行吊裝安...
7月29日,振華重工海工平臺事業部為三峽新能源鹽城大豐300MW海上風電項目建造的海上升壓站完成裝船吊裝工作,將于近日運輸至海上進行吊裝安裝工作。
三峽大豐海上升壓站上部模塊平臺含設備總重約2980噸,其中鋼結構重約1988噸;采用四層甲板布置,單層甲板平面尺寸為42.80米×37.75米,總高18.8米。該升壓站是國內在建同類項目中離岸距離最遠的海上風電場,也是第一座全部采用國產電氣設備的海上升壓站,對推進后續海上升壓站項目設備國產化具有重要意義。
該項目于2017年12月28日開始陸上建造,歷時5個月的生產制造,順利通過了江蘇省電力質監中心站驗收監督檢查以及三峽集團專家組出廠前驗收檢查。
此次順利完成陸上建造及發運吊裝任務,是三峽新能源江蘇大豐300MW海上風電項目的一個標志性節點,將為該風電場今年8月份并網發電創造有利條件。

責任編輯:小琴
免責聲明:本文僅代表作者個人觀點,與本站無關。其原創性以及文中陳述文字和內容未經本站證實,對本文以及其中全部或者部分內容、文字的真實性、完整性、及時性本站不作任何保證或承諾,請讀者僅作參考,并請自行核實相關內容。
我要收藏
個贊
- 相關閱讀
- 火力發電
- 風力發電
- 水力發電
- 光伏太陽能
-
BP報告:清潔能源持續增長并未抵消碳排放提升 發電結構在過去20年幾乎沒變!
-
亞洲離岸距離最遠的海上升壓站吊裝成功
-
首條大規模輸送新能源的特高壓工程 為何“戰績”平平?
-
2018年1-6月火電裝機及利用小時數排名情況及比較
-
對比2017及2018上半年的能源局發布會,火電企業越來越糟,虧損面接近一半
-
【獨家】五大發電2018年7月份電力項目匯總:涉及核準、并網等
